保质保量,快速反应,打好绵阳末站攻坚战

日期:2019-10-23 13:47 作者:王帆 阅读:
        2019年8月29日我公司接到罗江县龙洲天然气有限责任公司绵阳末站EPC总承包委托书,工程要求10月底全面完工并交付作业区。由于该项目工期紧张,我司高度重视,立即组建EPC项目部倒排工期,及时沟通、协调解决存在的问题和困难,完善各方合同内容,科学调配人力、材料、机械等要素,加强现场管理,切实推进项目进度,力争在工期要求期限内高要求、高标准完成任务。

设计方面:
       设计人员在9月20日进行输气处施工图A版审查,9月26日完成审查意见回函,在短时间内迅速完成施工图0版的出版工作,为现场施工提供了有力的技术支持。

采购方面:
       在设计初期与设计人员对接确定周期较长的设备型号规格及数量,尽可能缩短采购周期,给施工现场预留充裕时间,及时跟踪供应商每一项设备材料的生产和物流信息,保障现场物资需求,避免窝工现象。

施工方面:
       本工程在10月2日开始土建施工作业,截止10月20日,工艺焊接除孔板阀待到货施工外,其余焊接工作、站内管沟回填、电缆敷设、试压方案审查均已按预定目标结束,下一步将开展试压和电仪安装,整体工程已经进入施工收尾阶段。

质量、安全管理方面:
       安全管理上项目部及施工单位根据现场情况编制了“两书一表”、应急预案等安全文件,并严格按照方案执行,杜绝安全隐患,项目无安全事故发生;质量管理上项目部严格审查施工单位施工组织设计、焊评焊规等技术性文件,控制现场施工质量,目前工程焊接合格率100%,无返修焊口。

       绵阳末站项目能够保质保量、快速高效的推进,离不开公司领导的关心和EPC项目部全体同事的紧密协作、积极响应,通过本项目再次证明我公司EPC管理中心有能力、有实力完成同类项目,充分发挥以设计牵头的EPC项目优势,为每一位业主提供优质的服务。

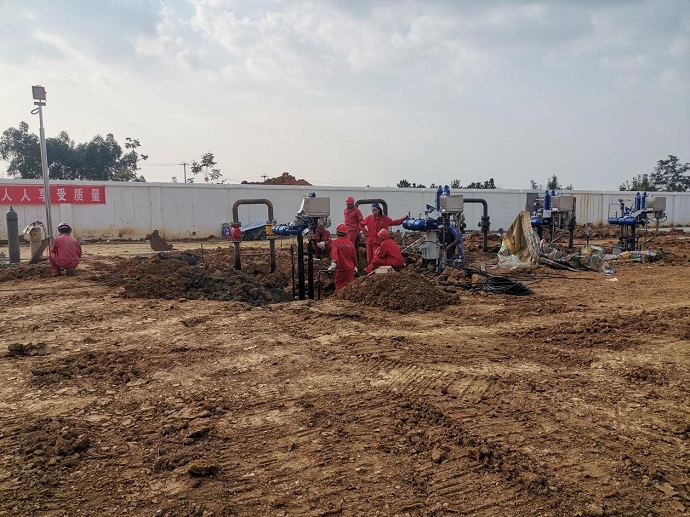

项目开工技术交底



站内工艺焊接基本结束
